Según el reporte 0001-2024-CG/SESNC publicado por la Contraloría General de la República, existen 10 principales obras paralizadas en la región Tacna, con un monto de inversión actualizado de S/ 452,431,740, donde no incluyen el Hospital Hipólito Unanue.
Las obras paralizadas son las siguientes:

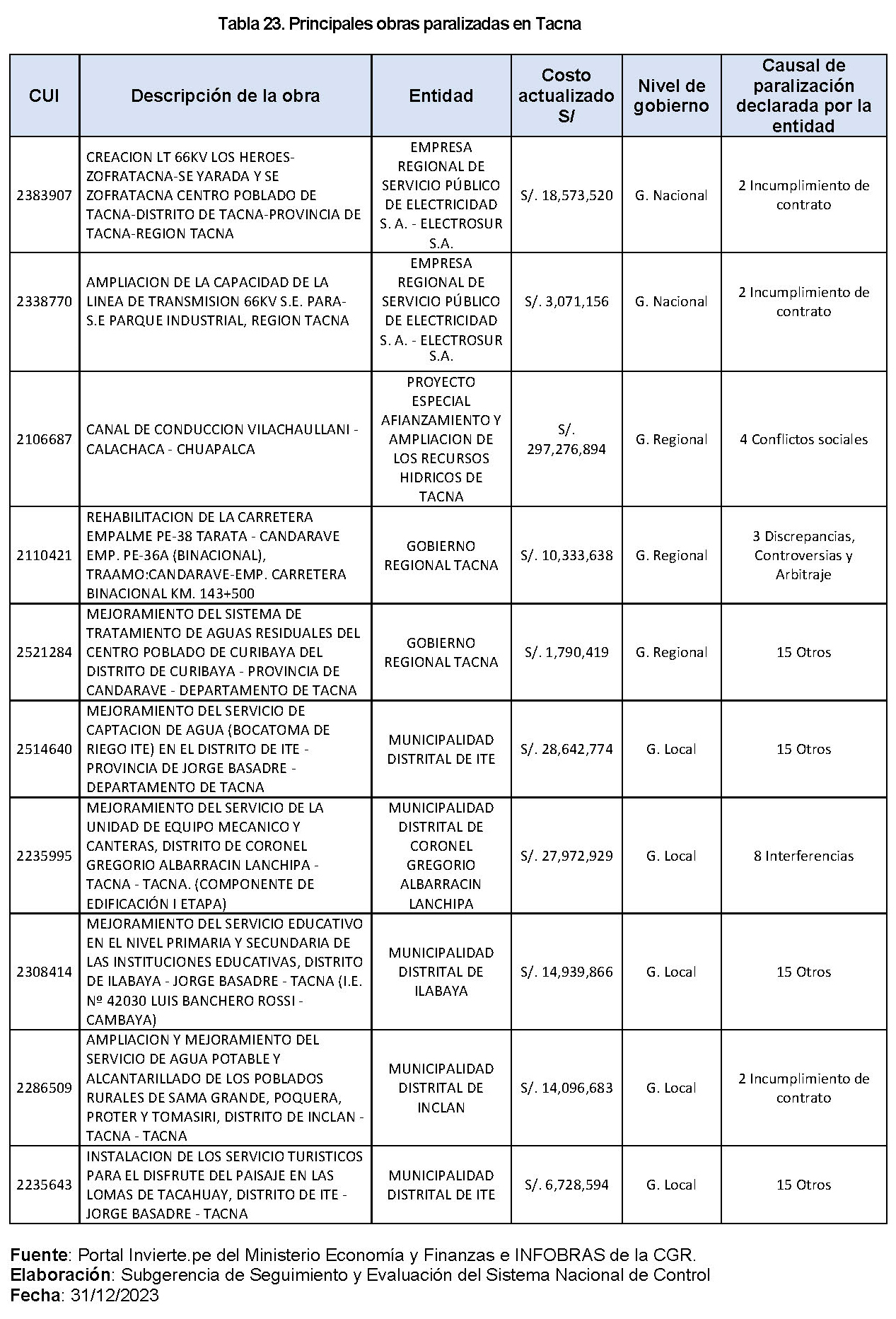

Creación LT 66KV LOS HEROES-ZOFRATACNA-SE YARADA Y SE ZOFRATACNA CENTRO POBLADO DE TACNA-DISTRITO DE TACNA-PROVINCIA DE TACNA-REGION TACNA / ELECTROSUR S.A. S/. 18,573,520
Ampliación de la capacidad de la línea de transmisión 66KV S.E. PARA-S.E PARQUE INDUSTRIAL, REGION TACNA / ELECTROSUR S.A. S/. 3,071,156
Canal de conducción Vilachaullani - Calachaca - Chuapalca / PROYECTO ESPECIAL AFIANZAMIENTO Y AMPLIACION DE LOS RECURSOS HIDRICOS DE TACNA S/. 297,276,894
Rehabilitación de la carretera Empalme PE-38 Tarata - Candarave Emp. PE-36A (Binacional), Tramo: Candarave-Empalme carretera Binacional Km. 143+500 / GOBIERNO REGIONAL TACNA S/. 10,333,638
Mejoramiento del sistema de tratamiento de aguas residuales del centro poblado de Curibaya del distrito de Curibaya - provincia de Candarave - departamento de Tacna / GOBIERNO REGIONAL TACNA S/. 1,790,419
Mejoramiento del servicio de captación de agua (Bocatoma de Riego ITE) en el distrito de Ite - provincia de Jorge Basadre - departamento de Tacna / MUNICIPALIDAD DISTRITAL DE ITE S/. 28,642,774
Mejoramiento del servicio de la unidad de equipo mecánico y canteras, distrito de Coronel Gregorio Albarracín Lanchipa - Tacna - Tacna. (Componente de edificación I etapa) / MUNICIPALIDAD DISTRITAL DE CORONEL GREGORIO ALBARRACIN LANCHIPA S/. 27,972,929
Mejoramiento del servicio educativo en el nivel primaria y secundaria de las instituciones educativas, distrito de Ilabaya - Jorge Basadre - Tacna (I.E. Nº 42030 LUIS BANCHERO ROSSI - CAMBAYA) / MUNICIPALIDAD DISTRITAL DE ILABAYA S/. 14,939,866
Ampliación y mejoramiento del servicio de agua potable y alcantarillado de los poblados rurales de Sama Grande, Poquera, Proter y Tomasiri, distrito de Inclán - Tacna - Tacna / MUNICIPALIDAD DISTRITAL DE INCLÁN S/. 14,096,683
Instalación de los servicio turísticos para el disfrute del paisaje en las lomas de Tacahuay, distrito de Ite - Jorge Basadre - Tacna / MUNICIPALIDAD DISTRITAL DE ITE S/. 6,728,594

La Contraloría señala que las principales causas de las paralizaciones son:
Conflictos sociales: en el caso del canal de conducción Vilachaullani - Calachaca - Chuapalca, las obras fueron paralizadas por protestas de comunidades campesinas que reclaman la propiedad de los terrenos por donde pasa la obra.
Discrepancias, controversias y arbitraje: en el caso de la rehabilitación de la carretera Empalme PE-38 Tarata - Candarave Emp. PE-36A (Binacional), la obra se encuentra paralizada por discrepancias entre el contratista y el Gobierno Regional de Tacna.
La falta de transparencia en la información sobre las obras paralizadas es otro problema que preocupa a la ciudadanía. En el caso de la región Tacna, la Contraloría señala que solo se pudo identificar 10 obras principales paralizadas, pese a que el reporte de obras paralizadas a nivel nacional incluye 15 obras para cada región.
La falta de transparencia en la información sobre las obras paralizadas dificulta que la ciudadanía pueda ejercer su derecho a la información y a la participación ciudadana. Además, dificulta que los organismos de control puedan realizar un seguimiento efectivo de las obras y tomar las medidas necesarias para reactivarlas.
El Gobierno Central, Gobierno Regional de Tacna y los Gobiernos locales deben tomar acciones urgentes para reactivar las obras paralizadas. Además, deben transparentar la información sobre estas obras para que la ciudadanía pueda conocer su estado actual y ejercer sus derechos.
